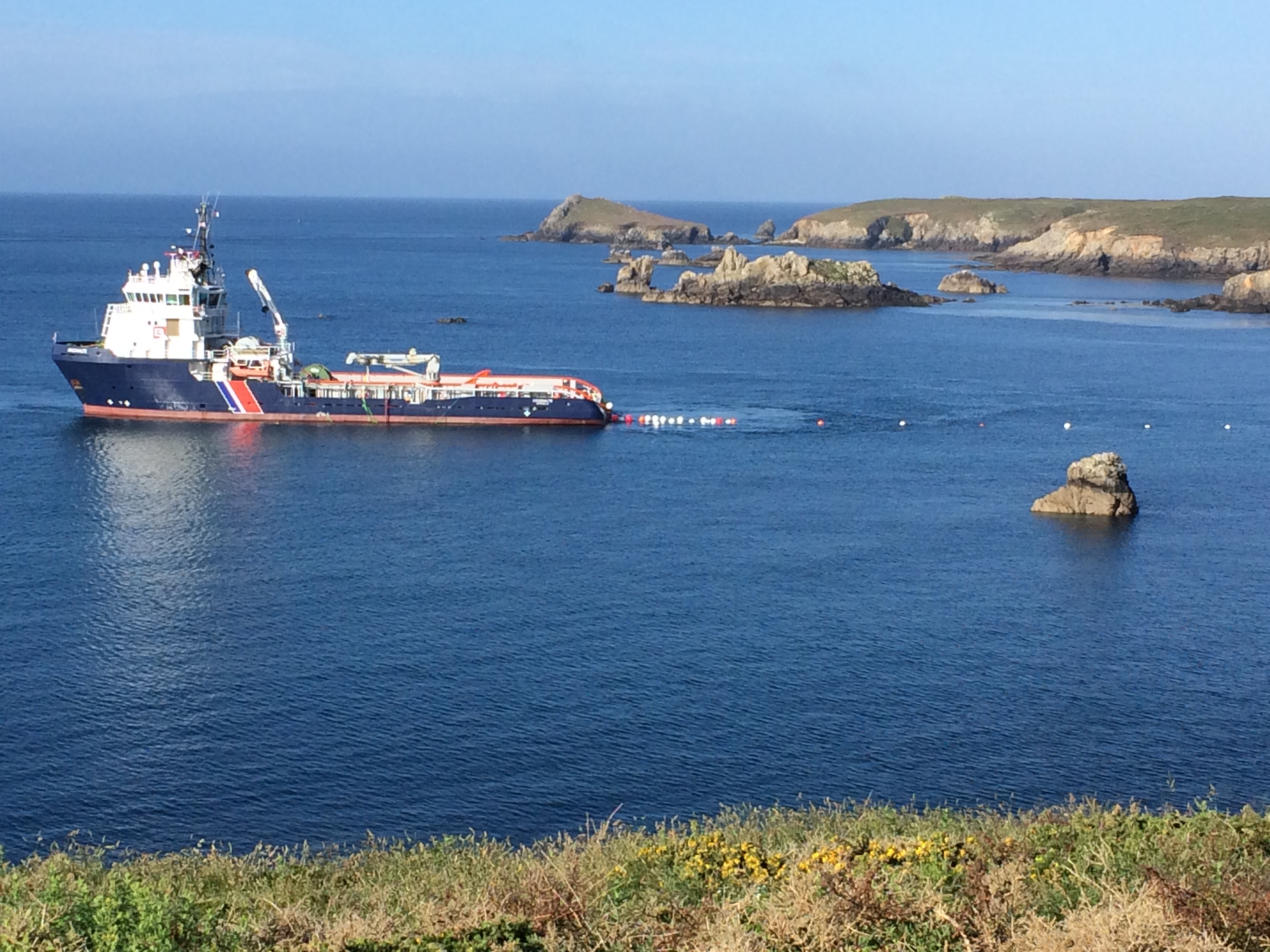

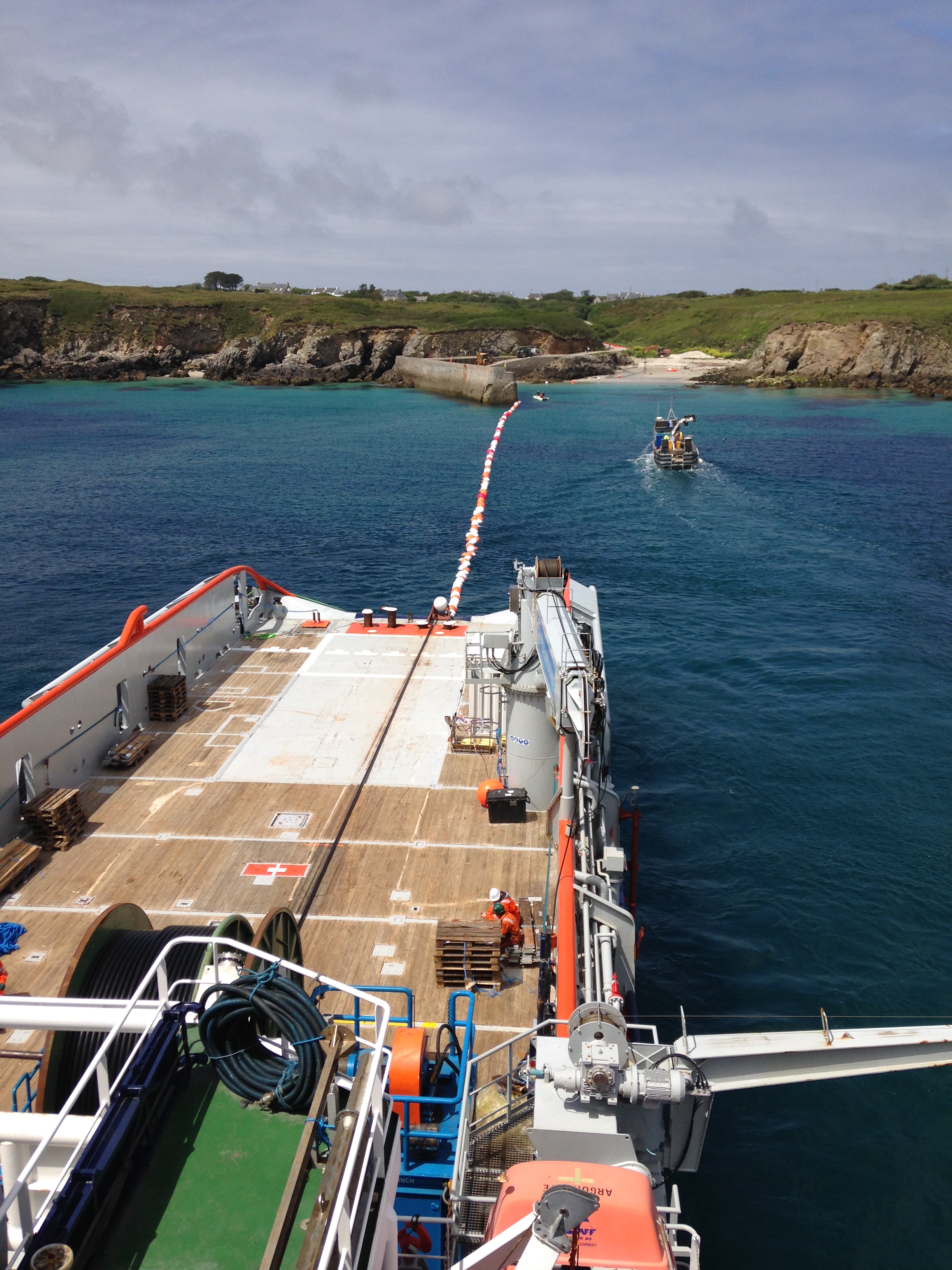

L'opération a été effectuée du 24 au 26 mai par BOURBON OFFSHORE SURF à l'aide de l'Argonaute, navire de soutien et d'avitaillement affrété par la Marine Nationale de 69 mètres de long et 15 mètres de large, généralement utilisé pour les missions de l'État en mer. Les équipes de BOURBON à terre et en mer ont été soutenues par IXSURVEY, IROISE MER, SCAPH'EUSA, PERHIRIN et FMGC pour mener l'opération.
Plus d'informations sur le déroulé précis de cette installation ainsi que des photos sont disponibles sur le site dédié au projet Sabella D10 : http://www.sabella-d10.bzh/actu.php?id=41. Une vidéo retrace également les différentes étapes de l'opération : https://www.youtube.com/watch?v=P46rkS1B5gw.

La pose de l'hydrolienne est prévue durant la mortes-eaux de fin juin à l'aide d'un cargo heavy lift opéré par Combi Lift, de 130 mètres de long et doté de deux grues de 500 tonnes. Celui-ci raccordera également l'hydrolienne au câble électrique, l'hydrolienne pourra alors exporter son électricité vers Ouessant...
